【知識加油站】北京和光悅府基坑止水施工工藝

2021-10-26 11:43:12 admin

       為滿足社會發展需求,現代工程建設的規模越來越大,并且為緩解土地資源壓力,出現了越來越多的深基坑項目。相比傳統工程基礎施工,深基坑施工對技術工藝的要求更為嚴格,需要應用專門的方法手段進行處理,確保不會出現滲漏、坍塌等問題。其中止水帷幕是深基坑比較常用的一種技術方法,目前已經積累了較多的經驗,北京和光悅府即使用了基坑止水施工工藝。和光悅府項目位于北京市朝陽區崔各莊鄉,北側南皋北路,東臨東營南路,西臨摩奇飲料廠東路,南臨南皋中街。

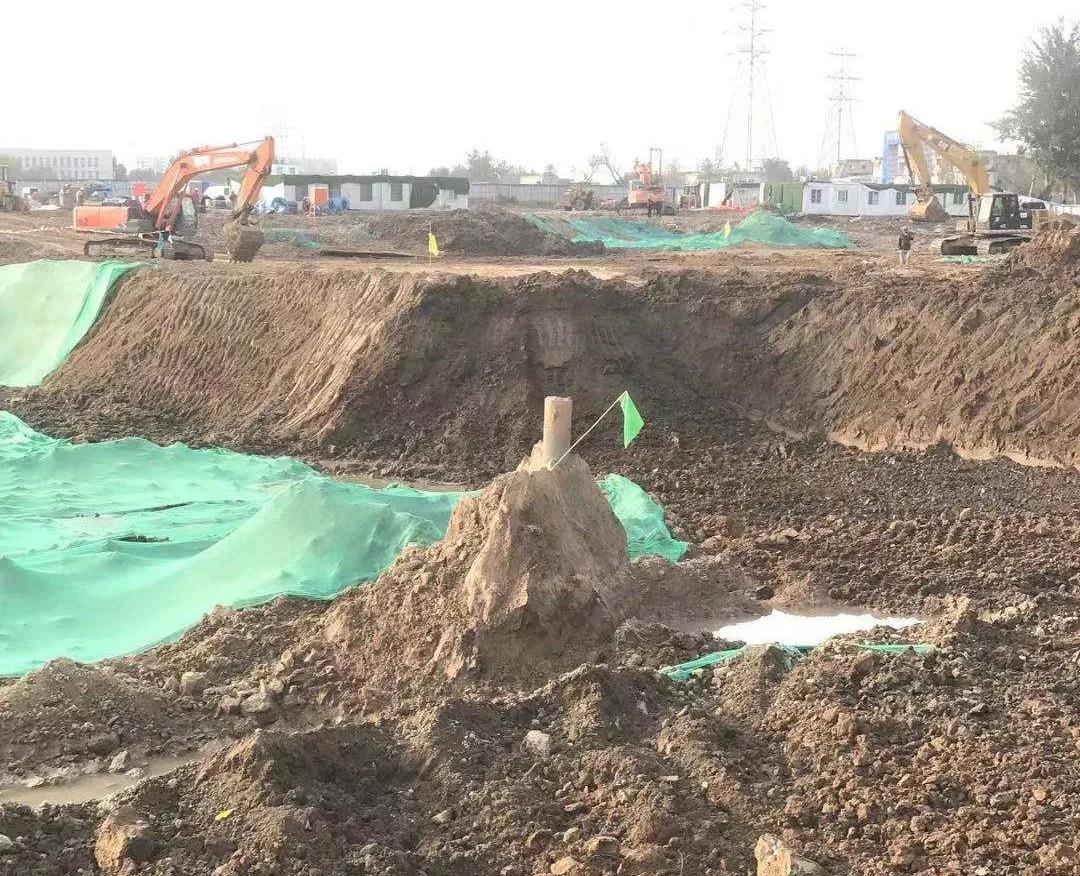

和光悅府項目擬建規劃建設用地面積為41186.936㎡,地下總建筑面積為49945.03㎡。共11棟高層住宅樓、1座物業用房及1座商業服務、1座地下停車庫共2層?;娱_挖及支護深度最深10.78m,設計抗浮水位相對標高為-4.7m。目前工程正在進行基坑支護及土方開挖階段。11.jpg

在深基坑工程施工中,地下水是影響深基坑工程安全順利開挖的一個重要影響因素。為保證基坑工程開挖處于“干”狀態,減小因地下水的流失對周邊環境造成影響,確保基坑工程的施工安全,通常會采用降水和止水兩種方式。

基坑降水是指在開挖基坑時,地下水位高于開挖底面,地下水會不斷滲入坑內,為保證基坑能在干燥條件下施工,防止邊坡失穩、基礎流砂、坑底隆起、坑底管涌和地基承載力下降而做的降水工作?;咏邓藭?huì)形成地下水漏斗區,可能造成地面沉降外,還會引起其他一些環境影響,如各種井點降水等。

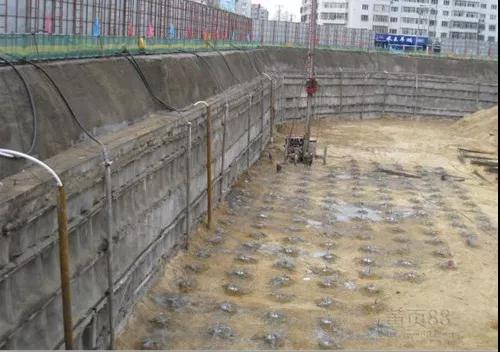

而“止水”則不然,它不會使地下水位發生改變,而是在基坑外圍采取止水帷幕等技術措施,切斷基坑外的地下水流入基坑內部。施工中通常在基坑外圍和基底垂直設置止水帷幕,以達到止水目的。目前止水帷幕常采用的施工方法有:高壓旋噴注漿法、地下連續墻法、動結法和靜壓注漿法?,F(xiàn)北京等地區已禁止降水施工方法,未來趨勢也將廣泛推廣止水帷幕施工工藝。北京市和光悅府項目基坑止水施工工藝采取了高壓旋噴注漿的方法,現分享給大家,供大家借鑒參考。13.jpg

該項目地下水控制主要采取三軸水泥土攪拌樁/高壓旋噴樁止水帷幕結合疏干井/應急井的止排水系統加以控制。

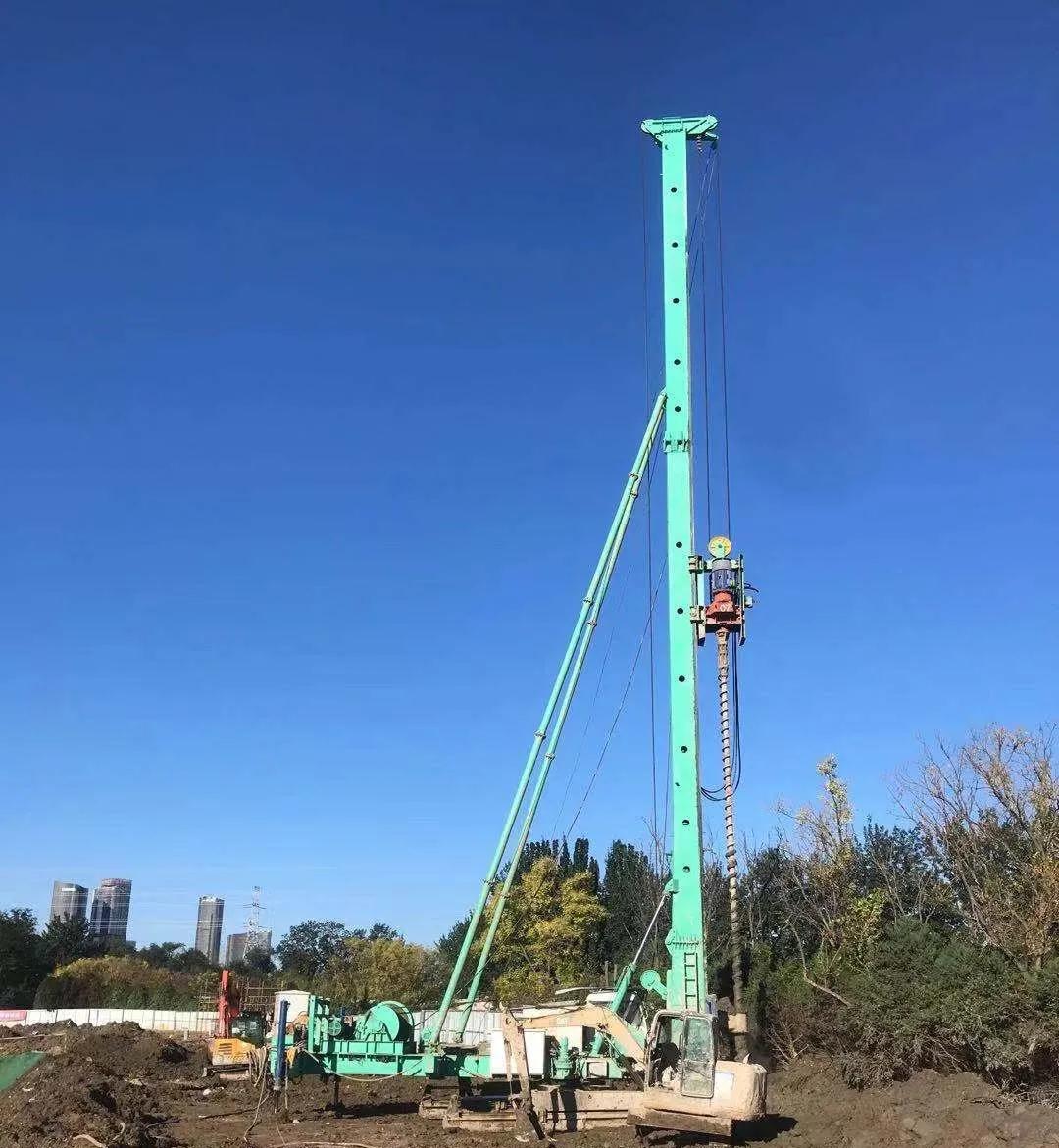

三軸攪拌樁止水帷幕樁頂標高26.00m,樁長8.00m,樁徑650mm,樁間距450mm,樁與樁之間互相咬合200mm。

14.jpg三軸攪拌樁施工工藝流程:樁機定位→第一次預攪下沉→配制水泥漿→第一次噴漿攪拌、提升→重復攪拌下沉→重復提升攪拌噴漿直至孔口→關閉攪拌機、清洗→移至下一根樁、重復以上工序。15.jpg

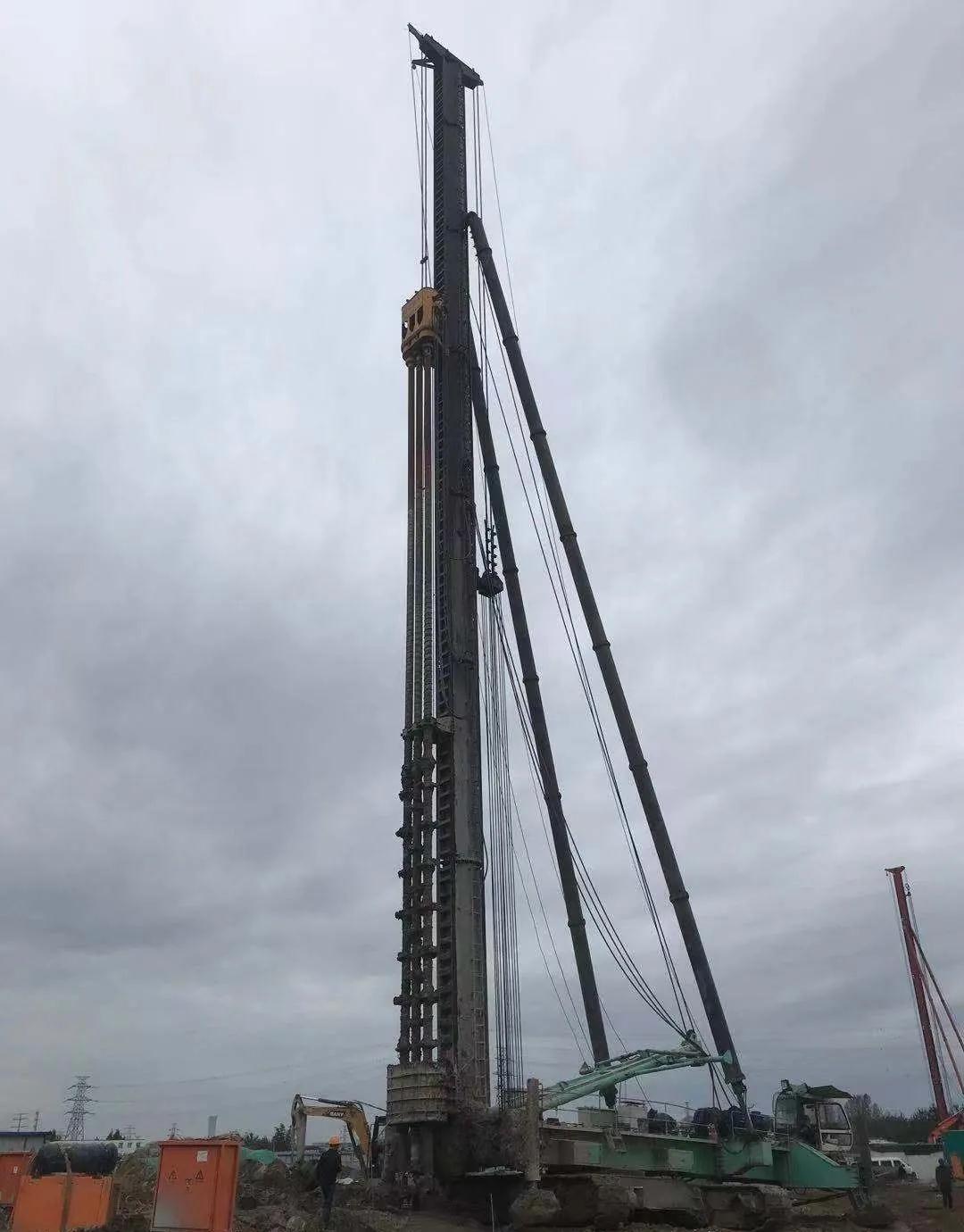

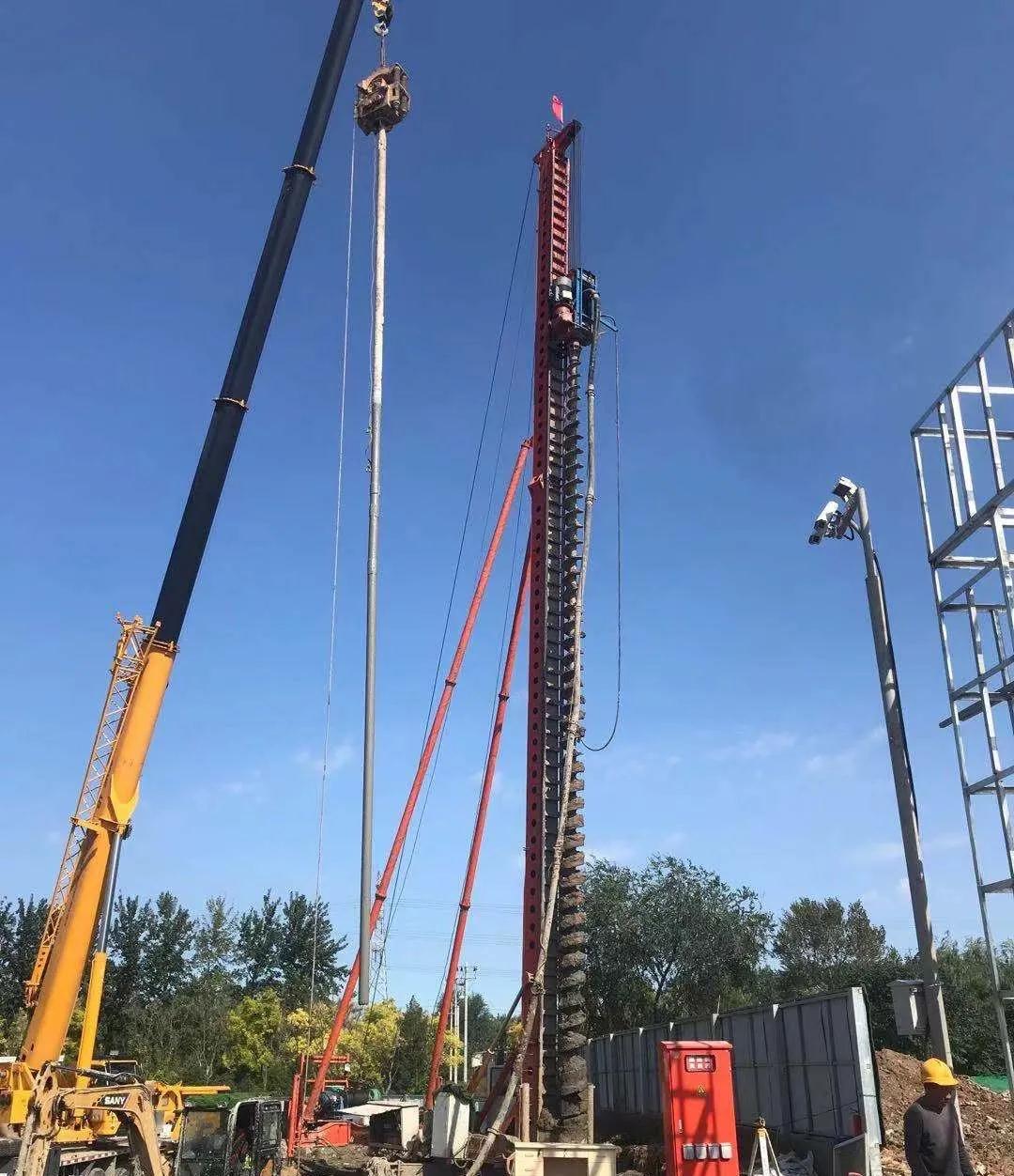

高壓旋噴樁止水帷幕樁頂標高26.00m,樁長8.00m,樁徑1000mm,樁間距1400/1200mm,高壓旋噴樁與原有支護樁之間互相咬合200mm。

旋噴樁施工工藝流程:場地平整→樁位放樣→修建排污和灰漿拌制系統→鉆機就位→引孔鉆進→拔出巖芯管、插入注漿管→旋噴提升→鉆機移位。

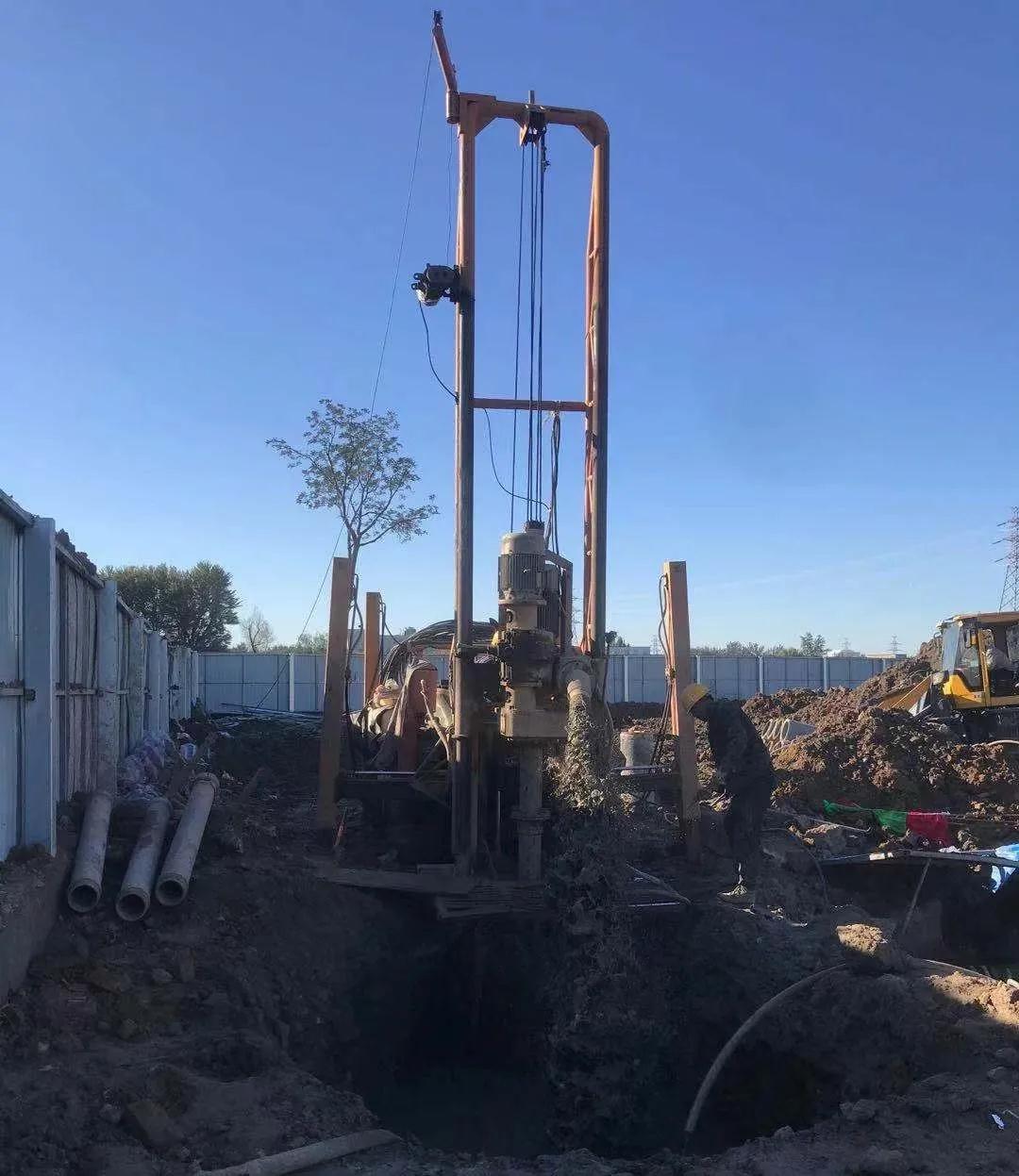

基坑內布置疏干井,井間距約25m*25m,井管采用無砂混凝土管?;觾?nèi)疏干井需隨土方開挖逐節摘除直至基底,后期再進行封閉處理。基坑外布置應急井,井間距約12m,井管采用無砂混凝土管。

疏干井和應急井施工工藝流程:測量放線→定井位→挖泥漿池→挖探坑→鉆機就位→鉆孔→換漿→下井管→填濾料→粘土封井→洗井→下入潛水泵試抽水→鋪設排水總管及沉砂池→架設電纜→聯網抽水。
